Rozpoczęcie prac przygotowawczych, kontynuacja badań geologicznych, negocjacje kluczowych umów i dalsze zabezpieczanie finansowania – to tylko niektóre z działań planowanych przez Polskie Elektrownie Jądrowe (PEJ) na najbliższe miesiące. Będzie to naturalna kontynuacja intensywnych prac rozpoczętych przez spółkę w 2024 roku, m.in. pierwszych prac terenowych, zaawansowania procesu pozwoleniowego, zapewnienia finansowania czy projektowania elektrowni jądrowej w lokalizacji Lubiatowo-Kopalino.
– Miniony rok był bardzo ważnym okresem dla projektu elektrowni jądrowej na Pomorzu – był to czas intensywnej, rzadziej spektakularnej, a częściej mrówczej pracy na wielu odcinkach realizacji inwestycji, której efekty przekładają się na aktualny postęp prac. W najbliższych miesiącach przed nami szereg zadań, które wytyczą ramy całego procesu inwestycyjnego na kolejne lata – mówi prezes zarządu PEJ Leszek Juchniewicz.

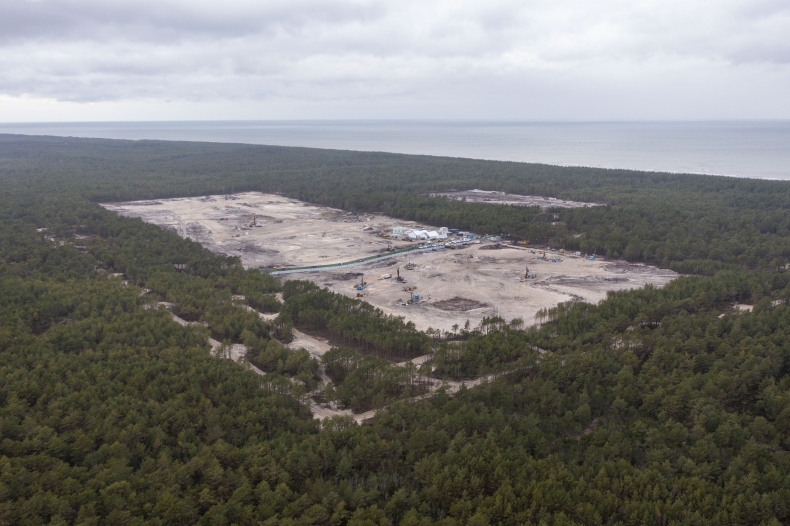

W 2024 roku PEJ rozpoczęły m.in. pogłębione badania geologiczne, na potrzeby których wcześniej przygotowano teren o powierzchni ok. 40 ha. Ich wyniki są kluczowe dla trwającego procesu projektowania elektrowni, bowiem umożliwią dobranie odpowiednich rozwiązań technologicznych i inżynieryjnych, aby obiekt mógł bezpiecznie stanąć i funkcjonować. Pierwsze analizy pobranych próbek potwierdzają już, że warunki gruntowe w miejscu przyszłej elektrowni nie stanowią przeszkody dla jej bezpiecznej eksploatacji. Jednocześnie trwa proces projektowania elektrowni jądrowej.
W 2024 roku spółka zrealizowała także badania geologiczne związane z budową infrastruktury wodno-kanalizacyjnej, takiej jak planowana nowa oczyszczalnia ścieków oraz z zapewnieniem dostępu do energii elektrycznej dla przyszłego placu budowy.
Pod koniec minionego roku spółka PEJ przygotowywała się do uruchomienia monitoringu jakości powietrza i wykonała badania pod kątem ewentualnych niewybuchów na obszarze ok. 300 ha. W styczniu 2025 r. natomiast PEJ przeprowadziły badania gleb w celu określenia poziomów zanieczyszczeń przed rozpoczęciem prac przygotowawczych (tzw. Monitoring „stanu zero”). PEJ przygotowały się również do kampanii monitoringu stanu gleb, który zacznie się z pracami przygotowawczymi. Realizowano też prace konserwacyjne istniejącej sieci melioracyjnej.
Ponadto opracowaliśmy szczegółowe plany przeprowadzenia działań minimalizujących oddziaływania na środowisko w rejonie lokalizacji elektrowni jądrowej. W ich skład wchodziły m. in. montaż budek dla ptaków, skrzynek dla nietoperzy i przeniesienie gatunków chronionych roślin. Działania te są związane z planowanym na ten rok rozpoczęciem prac przygotowawczych, w sprawie których wniosek spółka złożyła w sierpniu 2024 roku.
PEJ podpisały też umowę na powstanie drogi technicznej z pirsu (tzw. MOLF) na plac budowy, co umożliwi wykorzystanie drogi morskiej do transportu niektórych elementów elektrowni. Zgodnie z wcześniejszymi zapowiedziami spółki, droga z miejscowości Słajszewo nad morzem pozostała otwarta dla mieszkańców i turystów odwiedzających region.
Prace terenowe są tylko częścią bieżących działań PEJ. Spółka prowadzi także rozmowy dotyczące kolejnych etapów współpracy z konsorcjum Westinghouse-Bechtel. Najpierw w sprawie zawarcia tzw. umowy EDA (Engineering Development Agreement), która umożliwi zachowanie ciągłości prac nad projektem i realizowanie już teraz części zadań pierwotnie planowanych na późniejsze terminy. PEJ równolegle toczy rozmowy z konsorcjum o kształcie umowy na realizację inwestycji (tzw. umowa EPC – Engineering Procurement Construction).
Toczą się też rozmowy na temat pozyskiwania finansowania dla inwestycji. Na podstawie otrzymanych do tej pory listów intencyjnych, m.in. od instytucji amerykańskich, kanadyjskich i francuskich, Polskie Elektrownie Jądrowe zgromadziły deklaracje zaangażowania finansowego na łączną równowartość ponad 95 miliardów złotych. Z kolei Rząd RP zabezpieczył na budowę pierwszej polskiej elektrowni jądrowej 60 miliardów złotych. W dniu 20 lutego 2025 roku 430 głosami „za” i jednym przeciw, przy braku głosów wstrzymujących się – Sejm RP przyjął ustawę umożliwiającą dokapitalizowanie PEJ w latach 2025-2030 w kwocie jak wyżej.
Po dokonaniu przez rząd RP notyfikacji mechanizmu wsparcia inwestycji, w grudniu 2024 r. wszczęte zostało przez Komisję Europejską postępowanie poszerzone w sprawie akceptacji pomocy publicznej dla projektu. Jest to standardowa procedura przy tego typu dużych projektach, w której KE ocenia zgodność pomocy z rynkiem wewnętrznym i wpływ inwestycji na rynek energii w Unii Europejskiej. Po uzyskaniu zielonego światła od KE dla pomocy publicznej, PEJ będą mogły uzyskać dokapitalizowanie służące realizacji kolejnych etapów projektu.
W tym roku, zgodnie z założeniami, mają rozpocząć się prace przygotowawcze. Spółka planuje m.in. zabezpieczenie terenu przyszłej budowy i prace geodezyjne. Jednym z niezbędnych działań w miejscu przyszłej elektrowni będzie też usunięcie roślinności. Wszystkie prace będą realizowane zgodnie z warunkami określonymi w decyzji o środowiskowych uwarunkowaniach dla elektrowni jądrowej. Kontynuowane będą badania geologiczne na lądzie, a w dalszej perspektywie także na morzu, w rejonie układu chłodzenia elektrowni.
PEJ będą jednocześnie kontynuować prace nad dokumentacją na potrzeby kolejnych pozwoleń i zezwoleń administracyjnych, w tym zezwolenia na budowę, które wydaje Prezes Państwowej Agencji Atomistyki. Właściwa budowa, a więc wylanie pierwszego betonu jądrowego, ma się rozpocząć w 2028 roku.
Energetyka, OZE
wizytówki: 153
Gospodarka odpadami, Recykling
wizytówki: 109
Ekologia, Ochrona środowiska
wizytówki: 69
E-transport, E-logistyka, E-mobilność
wizytówki: 15
EkoDom, EkoBudownictwo
wizytówki: 36
EkoRolnictwo, BioŻywność
wizytówki: 10
Prawo, Administracja, Konsulting
wizytówki: 7
00:01:51
Prąd z pierwszej polskiej morskiej farmy wiatrowej już popłynął
Energia z CCGT Grudziądz popłynęła do krajowej sieci. Ważny etap jednej z kluczowych inwestycji ORLENU
Ocean Winds testuje przyszłość offshore. Uruchomiono małą pływającą farmę
Unia ma potroić moce magazynów. To recepta na marnowanie energii z OZE
10 mln Polaków poza kanalizacją. Ukryty problem, który trafia do Bałtyku
W czerwcu UE miała ¼ energii z fotowoltaiki. Wszystko dzięki Niemcom, Hiszpanii i Polsce
Będą zmiany w programie "Czyste Powietrze". Początek 20 lipca
Północna Izba Gospodarcza w Szczecinie: Baltic Power to spektakularna inwestycja energetyczna
Kanada rozpoczyna największy na świecie projekt magazynowania CO2
OECD: Turystyka nadal rośnie, ale wyraźnie zwalnia. Japonia podbija serca podróżników
Jest stanowisko Enei w sprawie szkód na Wiśle. Koncern odpiera zarzuty
Mikroplastik osłabia działanie antybiotyków. To prawdziwe wyzwanie dla systemów zdrowia
Big Techy emitują już rocznie 1/3 tego co Francja. Winne są centra danych
Koszty fotowoltaiki w USA w górę. PV padło ofiarą swojej popularności
00:03:03
Globalny popyt na ryby bije rekordy. Grozi całkowitym przełowieniem dzikich stad
Rząd przyjął projekt nowelizacji ustawy o OZE. Są rozwiązania dla biometanu i biogazu
Minister energii podpisał z Tauronem list intencyjny ws. magazynowania energii
Nowy raport PSEW: jak lepiej wykorzystać OZE i obniżyć koszty ciepła
Upały a fotowoltaika. Brak przeglądów i termowizji może oznaczać odmowę odszkodowania po pożarze
Smart City Expo Poland 2026 – samorządy i biznes spotykają się w Warszawie wokół technologii miejskich
Upały a fotowoltaika. Brak przeglądów i termowizji może oznaczać odmowę odszkodowania po pożarze
Premier: OZE to ochrona klimatu i w wielu przypadkach najtańsza energia
Ledy nowszej generacji zastąpiły obecne. Gmina Sierakowice zmniejszy zużycie energii o ponad 40 proc.
Powstaną pierwsze w Polsce wytyczne dotyczące bezpieczeństwa wielkoskalowych magazynów energii
Grupa Energa sięga po kolejne środki z KPO. Ponad 300 mln zł na cyfrową sieć przyszłości
ENGIE finalizuje z R.Power umowę na jeden z największych magazynów energii w kraju
| Ropa brent | 85.62 $ | baryłka | 0,30% | 16.07.2026 05:05 |
| Cyna | 53897.5 $ | tona | 2,27% | 16.07.2026 05:05 |
| Cynk | 3589.25 $ | tona | 0,52% | 16.07.2026 05:05 |
| Aluminium | 3170 $ | tona | 1,01% | 16.07.2026 05:05 |
| Pallad | 1321.5 $ | uncja | 1,23% | 16.07.2026 05:05 |
| Platyna | 1689.7 $ | uncja | 3,03% | 16.07.2026 05:05 |
| Srebro | 58.1 $ | uncja | -1,59% | 16.07.2026 05:05 |
| Złoto | 4067.05 $ | uncja | 0,22% | 16.07.2026 05:05 |
