Equinor i Polenergia rozpoczęły prace przygotowawcze w obszarze tzw. landfallu, czyli w miejscu wyjścia kabli eksportujących prąd generowany z morskich farm wiatrowych Bałtyk 2 i 3 na ląd. Przewiert pozwoli poprowadzić kabel energetyczny i wyprowadzić moc generowaną przez morskie farmy wiatrowe. Prace nad samym przewiertem, które rozpoczną się w marcu, będą prowadzone pod ziemią, metodą bezpieczną dla środowiska i otoczenia.
Miejsce styku części morskiej i lądowej znajduje się w miejscowości Lędowo, na zachód od Ustki. Celem rozpoczętych prac jest przygotowanie terenu pod wykonanie horyzontalnego przewiertu kierunkowego (HDD, ang. Horizontal Directional Drilling) pod dnem morza, plażą i wydmami. Oznacza to, że kable eksportowe zostaną wyprowadzone z morza na ląd metodą bezwykopową w sposób nieinwazyjny i bezpieczny dla ludzi oraz środowiska.
– Wielkimi krokami zbliżamy się do rozpoczęcia budowy morskich farm wiatrowych. Ruszamy obecnie z pracami przygotowawczymi do przewiertu w rejonie wyjścia kabli na ląd, czyli miejscu kluczowym dla wyprowadzenia mocy z morskich farm wiatrowych. Obszar landfallu został wyznaczony po przeprowadzeniu złożonych badań inżynieryjnych i środowiskowych. Podczas badań brano pod uwagę szereg aspektów, w tym ekosystem, użytkowanie gruntów, cechy historyczne, a także techniczne możliwości wykonania przewiertu – mówi Andrzej Popadiuk, Stakeholder Manager, Equinor Polska.

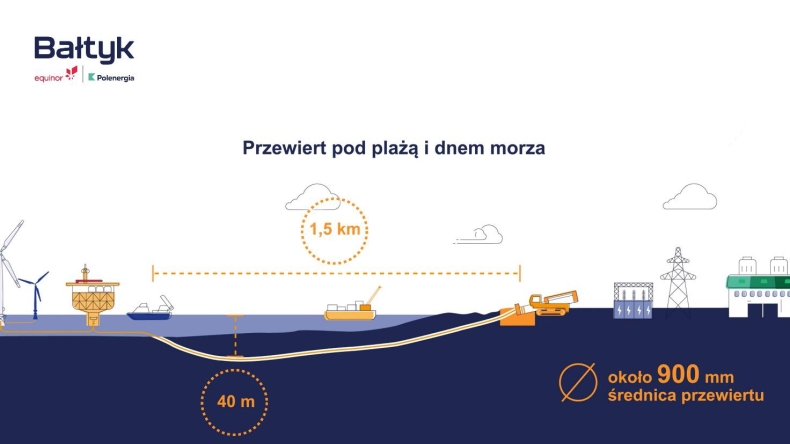

Prace nad przewiertami rozpoczną się w połowie marca i potrwają do września 2025 roku. Kable mają wychodzić na ląd w odległości około 160 m od linii brzegowej, tuż za granicą pasa technicznego. Maksymalna długość jednego przewiertu to około 1,5 km, zaś maksymalna głębokość to około 40 m. Dla każdej z czterech linii kablowych zostanie wykonany jeden przewiert o średnicy około 900 mm.
– Wszystkie prace budowlane zostały zaprojektowane w taki sposób, aby zminimalizować potencjalne utrudnienia. Okoliczna plaża będzie dostępna dla mieszkańców i turystów przez większość czasu, gdy będą prowadzone prace podziemne – zapewnia Marta Porzuczek, Dyrektorka Działu Ochrony Środowiska i Zrównoważonego Rozwoju, Grupa Polenergia.
Metoda HDD polega na wykonywaniu poziomych przewiertów kierunkowych na zaplanowanej głębokości z wykorzystaniem specjalnych głowic wiertniczych. Prace będą się składały z kilku etapów: wiercenia pilotażowego, poszerzenia otworów, zainstalowania specjalnej rury zabezpieczającej kabel, a dopiero w końcowym etapie – na przeciągnięciu kabli przez tak przygotowany przepust. Głównym wykonawcą tej części inwestycji jest firma Hanab.
Rozpoczęcie prac przy wyjściu kabla na ląd jest kolejnym krokiem przybliżającym etap budowy farm wiatrowych na morzu. Projekty Bałtyk 2 i Bałtyk 3 o łącznej mocy 1 440 MW będą zlokalizowane w polskiej wyłącznej strefie ekonomicznej Morza Bałtyckiego, w odległości 37 i 22 km od linii brzegowej. Pierwsza energia z morskich farm wiatrowych popłynie do sieci już w 2027 roku. Komercyjny etap ich użytkowania jest zaplanowany od 2028 roku. Farmy Bałtyk 2 i Bałtyk 3 zasilą zieloną energią ponad 2 mln gospodarstw domowych w Polsce.
Energetyka, OZE
wizytówki: 153
Gospodarka odpadami, Recykling
wizytówki: 109
Ekologia, Ochrona środowiska
wizytówki: 69
E-transport, E-logistyka, E-mobilność
wizytówki: 15
EkoDom, EkoBudownictwo
wizytówki: 36
EkoRolnictwo, BioŻywność
wizytówki: 10
Prawo, Administracja, Konsulting
wizytówki: 7
00:01:51
Prąd z pierwszej polskiej morskiej farmy wiatrowej już popłynął
Energia z CCGT Grudziądz popłynęła do krajowej sieci. Ważny etap jednej z kluczowych inwestycji ORLENU
Ocean Winds testuje przyszłość offshore. Uruchomiono małą pływającą farmę
Unia ma potroić moce magazynów. To recepta na marnowanie energii z OZE
10 mln Polaków poza kanalizacją. Ukryty problem, który trafia do Bałtyku
W czerwcu UE miała ¼ energii z fotowoltaiki. Wszystko dzięki Niemcom, Hiszpanii i Polsce
Będą zmiany w programie "Czyste Powietrze". Początek 20 lipca
Północna Izba Gospodarcza w Szczecinie: Baltic Power to spektakularna inwestycja energetyczna
Kanada rozpoczyna największy na świecie projekt magazynowania CO2
OECD: Turystyka nadal rośnie, ale wyraźnie zwalnia. Japonia podbija serca podróżników
Jest stanowisko Enei w sprawie szkód na Wiśle. Koncern odpiera zarzuty
Mikroplastik osłabia działanie antybiotyków. To prawdziwe wyzwanie dla systemów zdrowia
Big Techy emitują już rocznie 1/3 tego co Francja. Winne są centra danych
Koszty fotowoltaiki w USA w górę. PV padło ofiarą swojej popularności
00:03:03
Globalny popyt na ryby bije rekordy. Grozi całkowitym przełowieniem dzikich stad
Rząd przyjął projekt nowelizacji ustawy o OZE. Są rozwiązania dla biometanu i biogazu
Minister energii podpisał z Tauronem list intencyjny ws. magazynowania energii
Nowy raport PSEW: jak lepiej wykorzystać OZE i obniżyć koszty ciepła
Upały a fotowoltaika. Brak przeglądów i termowizji może oznaczać odmowę odszkodowania po pożarze
Smart City Expo Poland 2026 – samorządy i biznes spotykają się w Warszawie wokół technologii miejskich
Upały a fotowoltaika. Brak przeglądów i termowizji może oznaczać odmowę odszkodowania po pożarze
Premier: OZE to ochrona klimatu i w wielu przypadkach najtańsza energia
Ledy nowszej generacji zastąpiły obecne. Gmina Sierakowice zmniejszy zużycie energii o ponad 40 proc.
Powstaną pierwsze w Polsce wytyczne dotyczące bezpieczeństwa wielkoskalowych magazynów energii
Grupa Energa sięga po kolejne środki z KPO. Ponad 300 mln zł na cyfrową sieć przyszłości
ENGIE finalizuje z R.Power umowę na jeden z największych magazynów energii w kraju
| Ropa brent | 85.62 $ | baryłka | 0,30% | 16.07.2026 05:05 |
| Cyna | 53897.5 $ | tona | 2,27% | 16.07.2026 05:05 |
| Cynk | 3589.25 $ | tona | 0,52% | 16.07.2026 05:05 |
| Aluminium | 3170 $ | tona | 1,01% | 16.07.2026 05:05 |
| Pallad | 1321.5 $ | uncja | 1,23% | 16.07.2026 05:05 |
| Platyna | 1689.7 $ | uncja | 3,03% | 16.07.2026 05:05 |
| Srebro | 58.1 $ | uncja | -1,59% | 16.07.2026 05:05 |
| Złoto | 4067.05 $ | uncja | 0,22% | 16.07.2026 05:05 |
