Wybrano wykonawcę pierwszego odcinka drogi do elektrowni jądrowej

Wybrano wykonawcę pierwszego odcinka drogi do elektrowni jądrowej - ZielonaGospodarka.pl
30.03.2025 10:46
Strona główna Energetyka, OZE Wybrano wykonawcę pierwszego odcinka drogi do elektrowni jądrowej

Partnerzy portalu

Wybrano wykonawcę pierwszego odcinka drogi do elektrowni jądrowej - ZielonaGospodarka.pl
Fot. PEJ

Rozstrzygnięto przetarg na zaprojektowanie i budowę pierwszego odcinka drogi do elektrowni jądrowej na Pomorzu – poinformowała w piątek Generalna Dyrekcja Dróg Krajowych i Autostrad. Wybrano konsorcjum, które przedstawiło najniższą cenę za realizację zadania, wynoszącą blisko 178 mln zł.

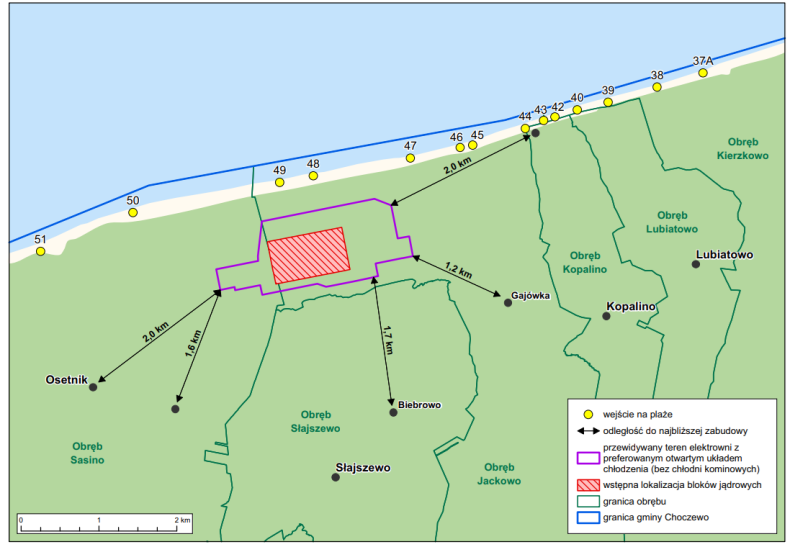

Budowa drogi do elektrowni atomowej na Pomorzu została podzielona na dwa zadania: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od drogi wojewódzkiej nr 213 do węzła Łęczyce na S6 (ok. 15 km). Dodatkowo, w ramach obecnie powstającej S6 na odcinku Leśnice - Bożepole Wielkie, ma zostać wykonany łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie i będzie łączyć S6 z elektrownią.

Najkorzystniejsze oferty


Gdański oddział GDDKiA poinformował w piątek, że najkorzystniejszą spośród trzynastu ofert złożyło konsorcjum firm Polimex Infrastruktura i Polimex Mostostal.

"Zaprojektowanie i budowę drogi krajowej do elektrowni jądrowej, na odcinku od Lubiatowa do drogi wojewódzkiej nr 213, wyceniono na kwotę 177 899 777,77 zł"- podała dyrekcja.

Termin realizacji


W komunikacie podkreśliła, że prace projektowe i roboty wraz z uzyskaniem decyzji o pozwoleniu na użytkowanie mają zostać ukończone w terminie nie dłuższym niż 31 miesięcy od daty zawarcia umowy.

"Do czasu realizacji robót nie wlicza się okresów zimowych (tj. od 16 grudnia do 15 marca). Umowę planujemy podpisać w II kwartale 2025 r., tak by budowa mogła zakończyć się w II kwartale 2028 r. " – poinformowała GDDKiA.

Podała też, że w przypadku drugiego odcinka drogi, między DW213 a węzłem Łęczyce na S6, komisja przetargowa ocenia dokumenty złożone przez potencjalnych wykonawców. Wybór najkorzystniejszej oferty nastąpi w II kwartale br.

Obecna wersja Programu Polskiej Energetyki Jądrowej (PPEJ) z 2020 r. zakłada budowę dwóch elektrowni jądrowych o łącznej mocy 6-9 GW, z należącą w 100 proc. do Skarbu Państwa spółką Polskie Elektrownie Jądrowe jako inwestorem i operatorem. Jako partnera dla pierwszej elektrowni poprzedni rząd wskazał konsorcjum Westinghouse-Bechtel. Ma ona powstać w lokalizacji Lubiatowo-Kopalino na Pomorzu.

Rząd zakłada, że 30 proc. kosztów budowy zostanie pokryte ze środków własnych inwestora, na które złoży się przewidziane przez ustawę dokapitalizowanie, a 70 proc. - długiem, zaciągniętym w instytucjach finansowych.

Zgodnie z ostatnimi deklaracjami Pełnomocnika Rządu ds. Strategicznej Infrastruktury Energetycznej, wylanie tzw. pierwszego betonu jądrowego pod pierwszy reaktor ma nastąpić w 2028 r. Początek komercyjnej eksploatacji pierwszego bloku planuje się na 2036 r.

dsok/ drag/

Partnerzy portalu

Surowce

 Ropa brent 85.62 $ baryłka  0,30% 16.07.2026 02:05
 Cyna 53897.5 $ tona 2,27% 16.07.2026 02:05
 Cynk 3589.25 $ tona 0,52% 16.07.2026 02:05
 Aluminium 3170 $ tona 1,01% 16.07.2026 02:05
 Pallad 1321.5 $ uncja  1,23% 16.07.2026 02:05
 Platyna 1689.7 $ uncja  3,03% 16.07.2026 02:05
 Srebro 58.1 $ uncja  -1,59% 16.07.2026 02:05
 Złoto 4067.05 $ uncja  0,22% 16.07.2026 02:05

Dziękujemy za wysłane grafiki.
