Polskie Sieci Elektroenergetyczne potwierdziły dziś techniczną
gotowość infrastruktury przesyłowej do przyjęcia mocy wyprodukowanej na
morskich farmach wiatrowych.
W przesłanej mediom informacji PSE zaznaczyły, że wszystkie niezbędne do przyjęcia energii z morskich wiatraków stacje i linie pomyślnie przeszły próby napięciowe.
– Nowa stacja Choczewo i rozbudowana stacja Żarnowiec oraz łącząca je linia 400 kV są gotowe do przesyłu energii z farm wiatrowych powstających na Bałtyku do odbiorców w głębi kraju – potwierdził Włodzimierz Mucha, wiceprezes PSE odpowiedzialny za realizację inwestycji.

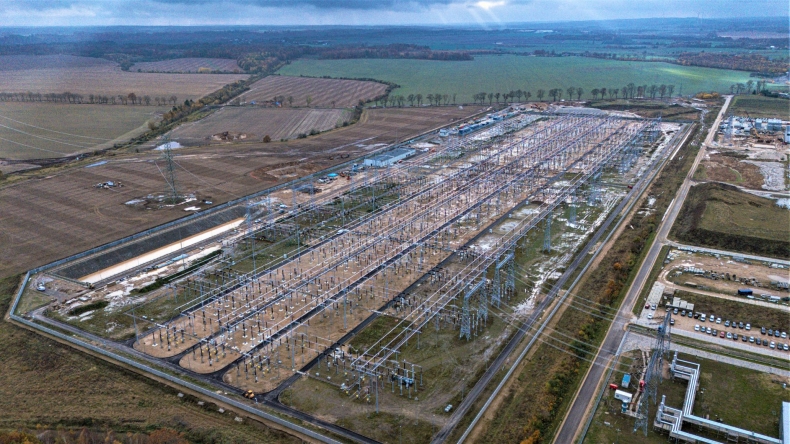

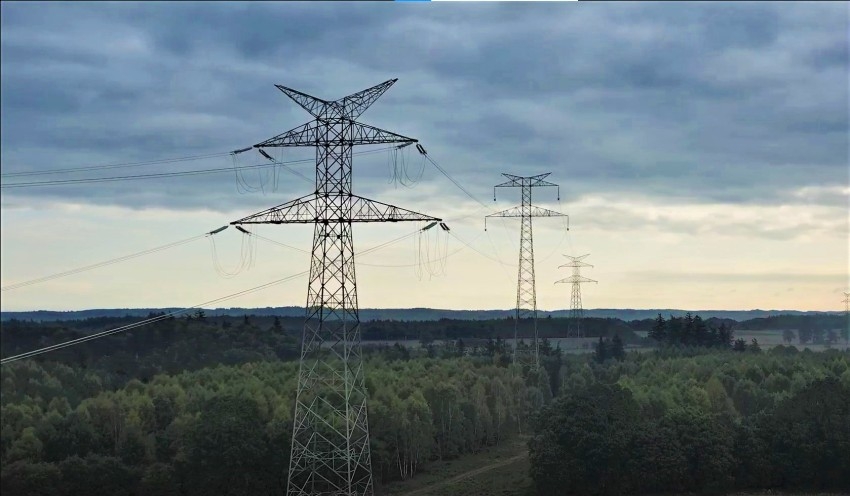

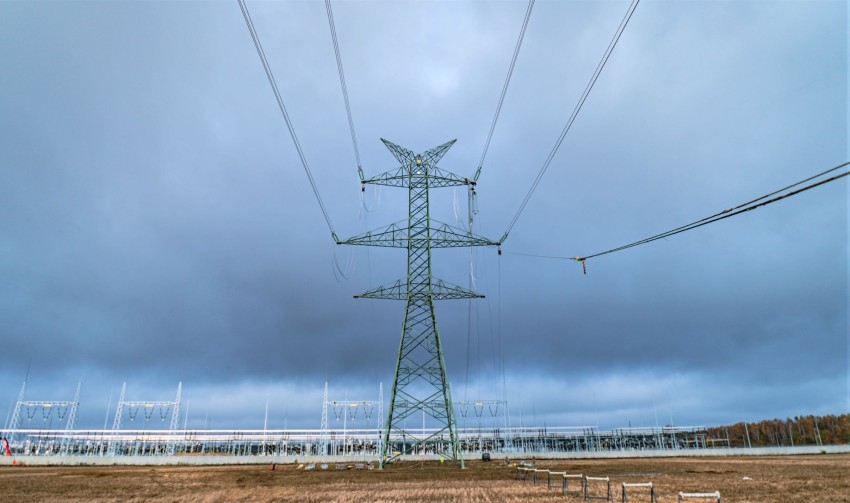

Jeszcze w grudniu na obu inwestycjach trwały ostatnie prace. Przed Bożym Narodzeniem konsorcjum firm SPIE Energy Poland i Elfeko, wykonawca prac budowlanych na stacji Choczewo, przeprowadziło testy aparatury pierwotnej i wtórnej, które potwierdziły, że obiekt jest gotowy do pracy. Nieco później, bo już po świętach, firma ElbudBis wykonała ostatnie pomiary na linii 400 kV relacji Choczewo – Żarnowiec. Tutaj również zgłoszona została gotowość do przyjęcia energii z morskich farm wiatrowych. Z kolei na samej stacji Żarnowiec w grudniu spółka PSE Inwestycje, należąca do grupy kapitałowej PSE, zakończyła podłączanie dwóch nowych pól do szyn zbiorczych i przeprowadziła próby napięciowe. Oznacza to, że stacja jest gotowa do podłączenia wspomnianej linii 400 kV.
Linią tą z Choczewa w 2026 popłynie pierwsza energia elektryczna wyprodukowana przez wiatraki na morzu. Jako pierwsza podłączona będzie morska farma Baltic Power, która jest już w zaawansowanej fazie budowy.
PSE dodaje, że prace budowlane jeszcze trwają. Do czasu ich zakończenia i oficjalnego uzyskania pozwoleń na użytkowanie, cała infrastruktura przesyłowa i stacyjna są w ruchu próbnym.
Polskie Sieci Elektroenergetyczne realizują na północy kraju jeden z największych programów inwestycyjnych w historii spółki. Na potrzeby wyprowadzenia mocy z odnawialnych źródeł energii (OZE) PSE budują dwie stacje elektroenergetyczne i ponad 250 kilometrów linii najwyższych napięć, a istniejąca infrastruktura jest modernizowana. W planach jest budowa kolejnych stacji i linii na potrzeby powstającej w regionie elektrowni jądrowej. Prace przygotowujące KSE do przyjęcia mocy z morskich farm wiatrowych są prowadzone przez PSE na Pomorzu od 2019 roku.
Energetyka, OZE
wizytówki: 153
Gospodarka odpadami, Recykling
wizytówki: 109
Ekologia, Ochrona środowiska
wizytówki: 69
E-transport, E-logistyka, E-mobilność
wizytówki: 15
EkoDom, EkoBudownictwo
wizytówki: 36
EkoRolnictwo, BioŻywność
wizytówki: 10
Prawo, Administracja, Konsulting
wizytówki: 7
Enea na celowniku RDOŚ za szkody środowiskowe na Wiśle. To pierwszy taki przypadek w Polsce
Ministerstwo Energii: Budujemy dwie elektrownie jądrowe, rozwijamy krajowy łańcuch dostaw
Norweski armator zamawia pierwsze dwa elektryczne kontenerowce
Energa zmodernizuje oświetlenia w ośrodku Agencji Mienia Wojskowego
TotalEnergies na rozdrożu w offshore wind. Przyspiesza we Francji, renegocjuje w Niemczech
Wyjątkowy maj w Chinach. Auta spalinowe pierwszy raz poza pierwszą 10 sprzedaży
Raport GWEC: przyspieszyć rozwój offshore wind. Polska jako przykład dobrych praktyk
AI jest fatalny dla klimatu. Pochłania biliony litrów wody i emituje rocznie więcej niż Czechy i Austria razem wzięte
PSEW 2026: wiatr może obniżyć rachunki za prąd, ale trzeba usunąć bariery dla OZE
Nowa stacja ładowania samochodów elektrycznych w Słubicach
00:02:38
Polska nauka wspiera transformację energetyczną. PGE zawarła umowy z 9 uczelniami i instytucjami
Energa-Operator zwiększa zakres inwestycji w Polsce wschodniej
Vestas montuje pierwszą turbinę na morskiej farmie wiatrowej Nordseecluster w Niemczech
Oto 5 miast z najgorszym powietrzem na świecie. Indie w czołówce
Grupa Tauron i Suez rozpoczynają współprace na rzecz wykorzystania paliw alternatywnych
El Niño może być groźne dla zdrowia. WHO wzywa państwa do działań
Minister Hennig-Kloska: 3000 spółdzielni energetycznych do 2030 roku
To może być najgorętszy mundial w historii. I wcale nie z powodu emocji
Energa-Operator zwiększa zakres inwestycji w Polsce wschodniej
Vestas montuje pierwszą turbinę na morskiej farmie wiatrowej Nordseecluster w Niemczech
2,2 bln dolarów na atom: Bain wskazuje warunki skutecznych inwestycji
Masz działkę i potrzebujesz prądu? [PORADNIK]
Tak powstaje farma wiatrowa Annopol [GALERIA]
Stoen Operator podpisał nową umowę na dotację wspierającą rozwój infrastruktury elektromobilności
| Ropa brent | 79.46 $ | baryłka | -4,84% | 17.06.2026 06:05 |
| Cyna | 54637.5 $ | tona | 2,42% | 17.06.2026 06:05 |
| Cynk | 3561.75 $ | tona | 0,14% | 17.06.2026 06:05 |
| Aluminium | 3419 $ | tona | -3,30% | 17.06.2026 06:05 |
| Pallad | 1365.5 $ | uncja | 1,26% | 17.06.2026 06:05 |
| Platyna | 1809.75 $ | uncja | 2,00% | 17.06.2026 06:05 |
| Srebro | 70.13 $ | uncja | 0,10% | 17.06.2026 06:05 |
| Złoto | 4353.05 $ | uncja | 0,50% | 17.06.2026 06:05 |
