PGE w zasadzie od samego początku pozostaje jednym z
najaktywniejszych graczy w polskim sektorze morskiej energetyki
wiatrowej, wydatnie przyczyniając się do jego rozwoju. Skupiona na
morskiej energetyce spółka PGE Baltica
w 2024 miała ręce pełne roboty, działając na kilku frontach. Przyniosło
to jednak konkretne, zauważalne postępy, które znacznie przybliżają
Polskę do przyłączenia do sieci energetycznej nowych mocy – tym razem
prosto z morza.
PGE Baltica na polskim morzu pracuje obecnie
nad trzema morskimi farmami wiatrowymi. Najbardziej zaawansowanym
projektem jest farma Baltica 2. Będzie miała ona moc ok. 1,5 GW i złoży
się na nią ok. 100 wiatraków. Na sąsiadującym obszarze powstanie zaś
Baltica 3 o mocy ok. 1 GW. Baltica 2 ma zostać uruchomiona w 2027 roku.
Oba te projekty PGE realizuje we współpracy z duńskim potentatem Ørsted.
Własnymi siłami polska spółka pracuje natomiast nad projektem Baltica
1. Będzie on produkował ok. 0,9 GW mocy, a jego uruchomienie planowane
jest na przyszłą dekadę. Wszystkie te inicjatywy są długofalowe i
wymagają dużo pracy. Spójrzmy zatem, jakie postępy zostały poczynione w
nich w 2024 roku.

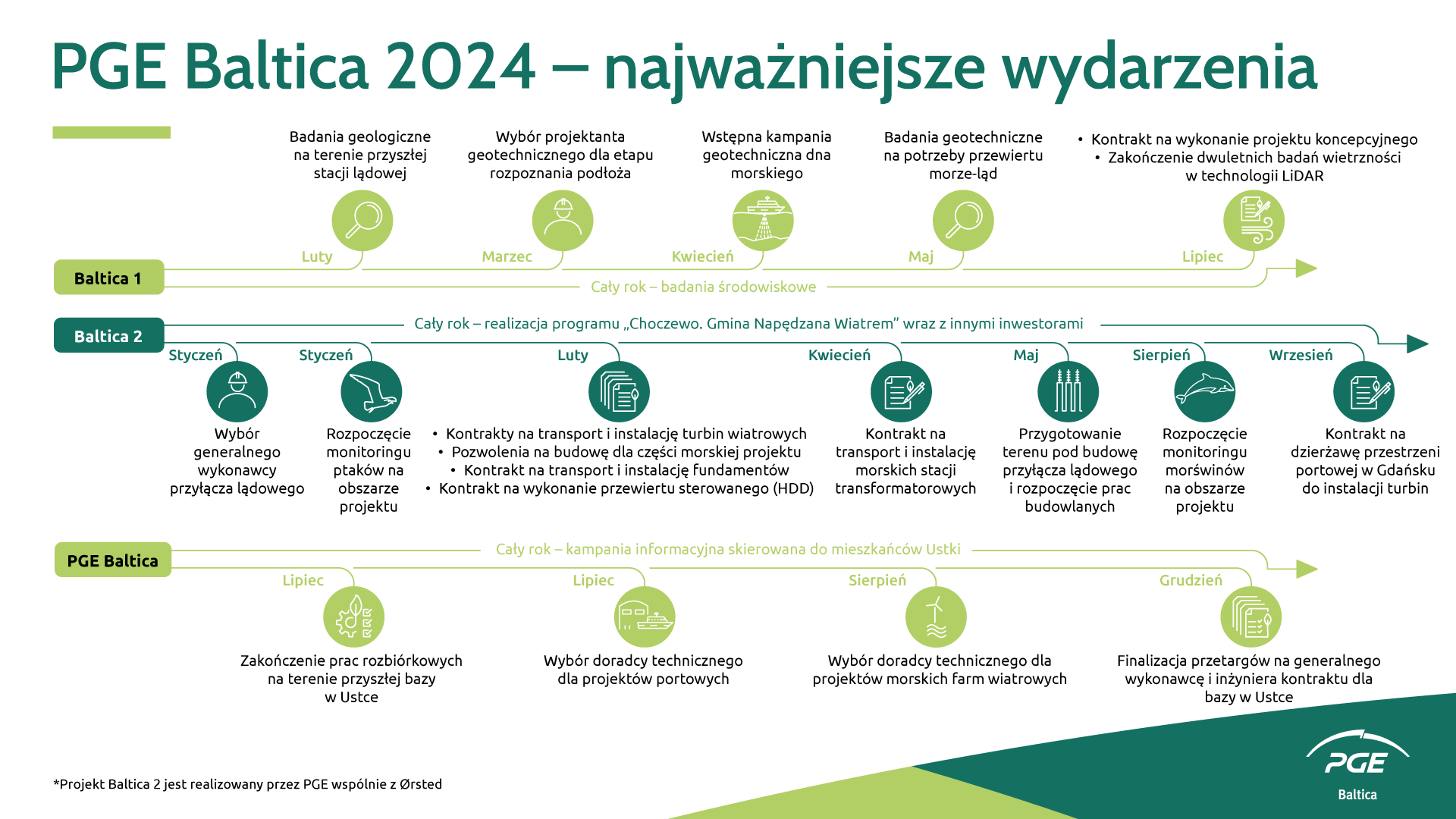

Najbardziej
zaawansowanym projektem PGE jest morska farma wiatrowa Baltica 2. Prace
nad nią wyszły już z biur i urzędów. Jest to jedna z najbardziej
zaawansowanych w realizacji tego typu przedsięwzięć w Polsce. Rok 2024
przyniósł kilka przełomów, co pozwoliło na osiągnięcie ważnych kamieni
milowych. Przede wszystkim w końcu polska morska energetyka morska
zaczęła przybierać postać fizyczną, ale o tym za chwilę.
Zanim bowiem rozpoczęły się pierwsze roboty budowlane – a w pierwszej kolejności powstaje przyłącze lądowe i stacja transformatorowa w okolicy Choczewa – trzeba było te przedsięwzięcia doprowadzić do odpowiedniego momentu. Po pracach dokumentacyjnych i projektowych wykonanych jeszcze w 2023 roku, początek 2024 przyniósł wybór generalnego wykonawcy przyłącza lądowego. W styczniu dowiedzieliśmy się, że budową lądowej infrastruktury przyłączeniowej na potrzeby farmy Baltica 2 zajmą się GE Vernova – reprezentowana w Polsce przez GE Power – oraz Polimex Mostostal.
W gminie Choczewo trwa budowa infrastruktury przyłączeniowej dla projektu Baltica 2; fot: Polimex Mostostal
Stacja powstaje w sąsiedztwie miejscowości Osieki Lęborskie w gminie Choczewo, w powiecie Wejherowskim. GE i Polimex-Mostostal mają ją wykonać w formule „pod klucz”, czyli na koniec kontraktu dostarczyć gotowy do użytkowania obiekt. W ramach prac powstanie stacja najwyższych napięć 275/400 kV i lądowe linie eksportowe, które posłużą do wyprowadzenia energii wyprodukowanej przez wiatraki na morzu do Krajowego Systemu Elektroenergetycznego. Równolegle do prac dotyczących lądowej części Baltiki 2 spółka prowadziła ważne działania nad przygotowaniem do rozpoczęcia prac w części morskiej. I tak początek roku 2024 przyniósł pierwszą informację na temat statków, które będą transportować i instalować turbiny przyszłej morskiej farmy wiatrowej. PGE i Ørsted podpisały umowę z firmą Fred. Olsen Windcarrier, której zadaniem będzie instalacja 48 ze 107 turbin, które zostały zakontraktowane jeszcze rok wcześniej. W tamtym momencie była to druga umowa na statki instalacyjne na potrzeby farmy Baltica 2 – wcześniej zapewniono już jednostki, które będą odpowiadać za instalację i podłączenie wszystkich niezbędnych kabli morskich. Na tym jednak nie koniec, bowiem w lutym 2024 roku deweloperzy pochwalili się kolejnym ważnym kontraktem. Na jego mocy drugą partię turbin wiatrowych przetransportuje i zainstaluje firma Cadeler. Dwa porozumienia – z Fred. Olsen Windcarrier i Cadeler – zamykają kwestię instalacji turbin na Baltice 2.
Kolejny kamień milowy dla Baltiki 2 nadszedł także w lutym – 16 lutego PGE i Ørsted poinformowały o skompletowaniu wszystkich niezbędnych pozwoleń na budowę części morskiej farmy wiatrowej.
Dwa ostatnie – dotyczące budowy 107 turbin wiatrowych i 4 morskich
stacji transformatorowych – właśnie w lutym wydał wojewoda pomorski.
Wniosek o pozwolenia na budowę oraz projekt budowlany powstał dzięki
współpracy konsorcjum Ramboll i biura projektowego Projmors.
W
lutym sygnowana została kolejna kluczowa umowa dla Baltica 2 – na
transport i instalację fundamentów turbin wiatrowych na morzu. Na mocy kontraktu zajmie się tym wyłoniona w przetargu firma Van Oord.
Jej statki i załogi przetransportują i zainstalują łącznie 111 monopali
– na 107 z nich zainstalowane później zostaną turbiny, pozostałe 4 zaś
posłużą za fundamenty pod morskie stacje elektroenergetyczne. Monopale
mają średnicę 9,5-11 metrów i długość 74-106 m. Ich waga waha się od

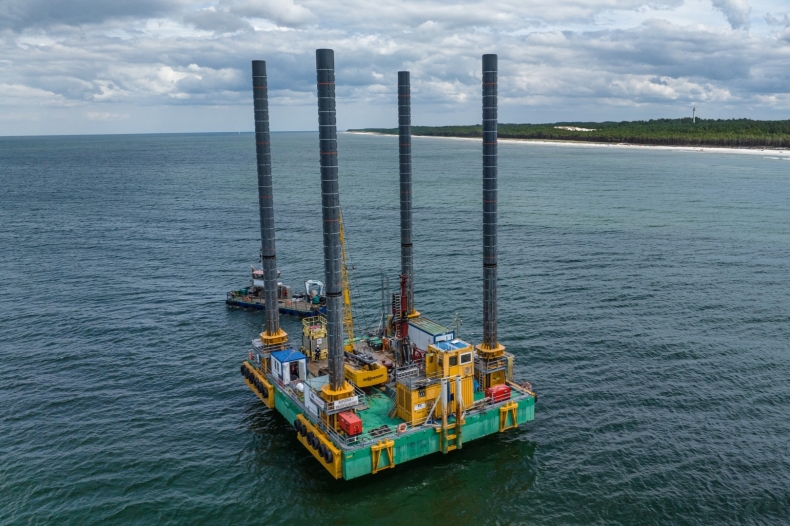

1300 do 2100 ton. Ekipa Van Oord będzie musiała pogrążyć je na głębokość
30-40 metrów pod dnem morskim.
Koniec lutego przyniósł także wykonawcę zadania, które połączy części morską i lądową projektu. Konsorcjum polskich firm ROMGOS Gwiazdowscy i ZRB Janicki
wykona na potrzeby projektu Baltica 2 przewiert sterowany pod plażą – w
nim zaś poprowadzone zostaną linie kablowe 275 kV. Spółki te zajmą się
także budową stanowisk łączących kable morskie z lądowymi, które różnią
się swoją specyfiką. Stanowiska te noszą nazwę muf łączeniowych.
Przewiert jest bardzo ważnym zadaniem. Dzięki temu, że jest wykonywany
bezwykopową technologią horyzontalnego przewiertu kierunkowego (HDD –
Horizontal Directional Drilling) nie ma potrzeby rozkopywania plaży.
Przewiert prowadzony jest na dużej głębokości i nie wpływa na walory
turystyczne terenu. ROMGOS Gwiazdowscy i ZRB Janicki wykonają łącznie
cztery kanały na cztery podmorskie kable. Każdy z nich będzie mierzył
1,2 km długości i będzie miał średnicę zewnętrzną ok. 90 cm. Kable
zostaną w nich ułożone w specjalnych rurach osłonowych. Wspomniane
wcześniej mufy łączeniowe zostaną już wybudowane na lądzie, na terenie
Lubiatowa w gminie Choczewo.
W marcu wróciliśmy na morze. PGE i Ørsted wybrały firmę, która zajmie się transportem i instalacją morskich stacji elektroenergetycznych
na wcześniej przygotowanych fundamentach. Jest nim firma Seaway7
posiadająca własną flotę jednostek transportowych i dźwigowych. Statki
te zgodnie z harmonogramem rozpoczną działania na obszarze Baltiki 2 w
2026 roku. Same stacje transformatorowe zostały zakontraktowane
wcześniej – ich zaprojektowaniem, budową, a następnie uruchomieniem
zajmie się konsorcjum firm Semco i PTSC. Warto zaznaczyć, że PTSC
zakontraktowało już wykonawcę czterech żurawi wieżowych, które pełnią
kluczową rolę w projekcie stacji transformatorowej. Wybuduje je doświadczona polska firma Protea.
Każdy z 22-metrowych żurawi będzie mógł przenieść ciężar 5 ton. Ich
zadaniem będzie m.in. przenoszenie ładunków ze statków na platformę i
wspomaganie operacji wokół niej.
Zanim na obszar, na którym pojawią się morskie turbiny wiatrowe, wypłynie flota specjalistycznych jednostek pływających, które rozpoczną skomplikowany proces instalacji olbrzymich elementów farmy Baltica 2, cały teren musi być dokładnie zbadany. Chodzi nie tylko o badania dna morskiego, czy warunków, na które składają się choćby falowanie czy zasolenie wód, które odbyły się już wcześniej. Istotne jest również ponowne zbadanie wybranych elementów środowiska – tych, na które spodziewane jest największe oddziaływanie planowanej inwestycji. W związku z tym PGE i Ørsted rozpoczęły w 2024 r. monitoring ptaków i morświnów na obszarze przyszłej morskiej farmy wiatrowej i w obszarze jej oddziaływania. W imieniu inwestorów za badania odpowiadają wyłonione w przetargach polskie firmy. Monitoring ptaków przeprowadziła firma 3BIRD K.Gajko J.Ksepko. Badania wykazały, jakie ptaki wykorzystują w poszczególnych okresach obszar planowanej morskiej farmy wiatrowej i jej sąsiedztwa, w tym obszar Natura 2000 Ławica Słupska. Pozyskano dane na temat liczebności i składu gatunkowego ptaków, które przebywają na obszarze przyszłej farmy wiatrowej, w tym w szczególności ptaków zimujących na akwenie.

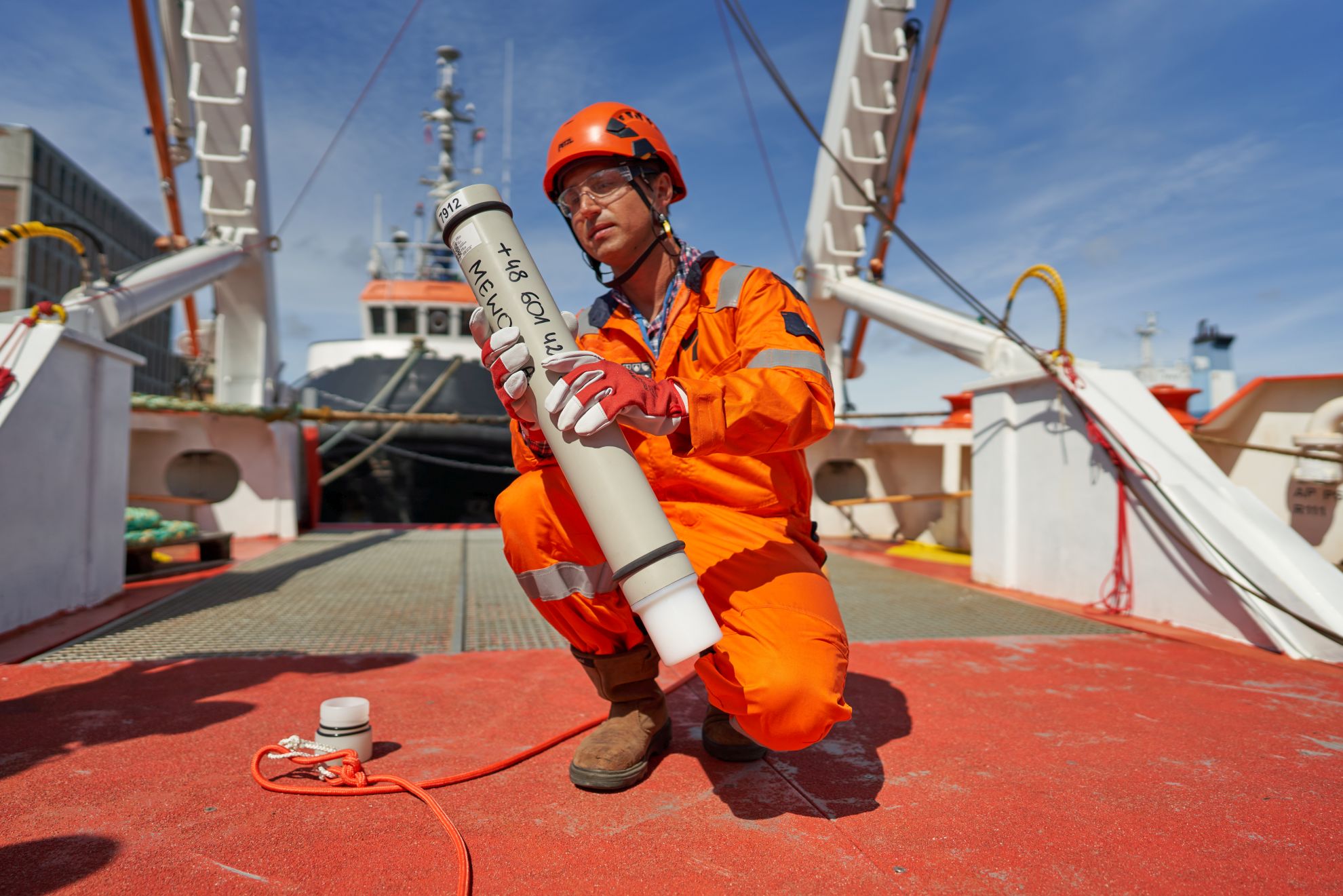

Monitoring akustyczny morświnów realizuje firma MEWO.
Badania będą kontynuowane przez cały proces budowy morskiej farmy
wiatrowej. Wymagają one specjalistycznej aparatury, tj. narzędzi
pomiarowych typu F-POD, które rejestrują dźwięk w paśmie częstotliwości
wykorzystywanym przez morświny. Urządzenia te umieszcza się w toni
wodnej na odpowiedniej głębokości. Co kilka tygodni podczas rejsów
serwisowych dane są odczytywane i gromadzone, a urządzenia kontynuują
rejestrację dźwięków wydawanych przez morświny.
Badania będą realizowane podczas budowy oraz po oddaniu farmy do użytkowania, żeby sprawdzać, jak sama budowa i późniejsza eksploatacja farmy wpływa na gatunki zwierząt występujące w tej części Bałtyku. Wyniki obu tych badań – ptaków oraz morświnów – pozwolą zminimalizować wpływ budowy i funkcjonowania morskiej farmy wiatrowej na środowisko.

Monitoring morświnów prowadzony będzie również podczas procesu budowy i w trakcie jej eksploatacji; fot. PGE & Ørsted
Po zakontraktowaniu na potrzeby projektu Baltica 2 wszystkich
wykonawców najważniejszych zadań, przystąpili oni do pracy. Jako
pierwsza w kolejności gotowa ma być lądowa stacja transformatorowa.

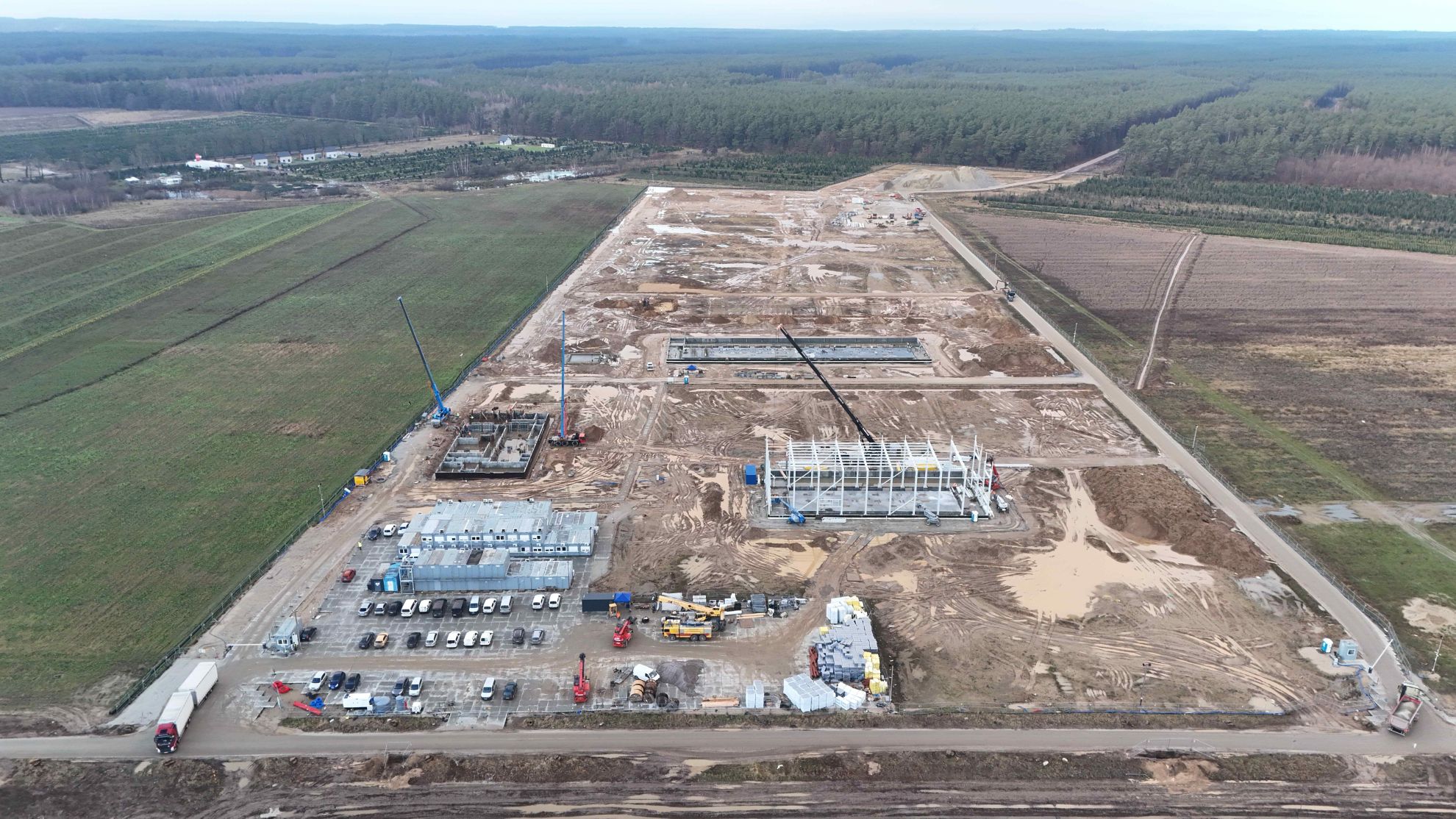

Zgodnie z harmonogramem prace w Osiekach Lęborskich ruszyły jeszcze w
2024 roku i pod koniec roku są już na zaawansowanym etapie. W październiku miało miejsce wykonywanie fundamentów pod budynki stacji elektroenergetycznych,
a gotowa była już sieć je uziemiająca. Jesienią zakończyło się też
układanie linii kablowej zasilania rezerwowego i rozpoczęła instalacja
wewnętrznej sieci wodociągowej. Z kolei w 2025 roku, zaledwie około 200
km od budowanej lądowej stacji transformatorowej, w bydgoskim zakładzie
Tele-Foniki Kable, ruszy produkcja 90 km lądowych kabli EHV o napięciu 275 kV wraz z akcesoriami.
Powstaną one właśnie na potrzeby stacji. Tele-Fonika Kable została
wybrana do tego zadania przez wykonawców inwestycji: Polimex-Mostostal i
GE Power.
Jednocześnie w Choczewie PGE Baltica wraz Orsted oraz pozostałymi inwestorami zaangażowanymi w projekty offshore
wind w tej gminie kontynuowała program finansowania pomysłów płynących z
lokalnych społeczości. To już kolejna edycja programu „Choczewa. Gmina
Napędzana Wiatrem”.
2024 rok
przyniósł też kolejne postępy w innym projekcie morskiej farmy wiatrowej
rozwijanym przez PGE – Baltica 1. Farma ta realizowana będzie na
obszarze znajdującym się na północ od farm Baltica 2 i 3. Projekt ten o
mocy ok. 0,9 GW Grupa PGE realizuje własnymi siłami. Jest on
przygotowywany do wzięcia udziału w aukcji offshore w 2025 roku.
Deweloper już wcześniej zabezpieczył pozwolenie lokalizacyjne i umowę
przyłączeniową z Polskimi Sieciami Elektroenergetycznymi. Zeszły rok w
dużej mierze upłynął na pracach przygotowawczych do uzyskania kolejnych
pozwoleń, w szczególności na badaniach środowiskowych i geotechnicznych.
Badania środowiskowe na potrzeby projektu Baltica realizowane przez konsorcjum Uniwersytet Morski w Gdyni oraz MEWO S.A. stanowią podstawę raportu oddziaływania na środowisko. Powstały raport o oddziaływaniu przedsięwzięcia na środowisko dla morskiej farmy wiatrowej został w sierpniu 2024 roku złożony do Regionalnej Dyrekcji Ochrony Środowiska w Gdańsku w celu przeprowadzenia oceny oddziaływania na środowisko i pozyskania decyzji o środowiskowych uwarunkowaniach. W związku z możliwością wystąpienia transgranicznego oddziaływania na terytorium państw sąsiednich specjaliści z PGE Baltica przygotowali dokumentację niezbędna do przeprowadzenia konsultacji w ramach konwencji z Espoo.

Złożenie raportu oddziaływania na środowisko dla morskiej farmy wiatrowej Baltica 1 jest kolejnym kamieniem milowym przybliżającym projekt do uzyskania decyzji środowiskowej, a co za tym idzie – pozwalającym na dalszy rozwój projektu. Decyzja środowiskowa wymagana jest dla projektów chcących wziąć udział w aukcji offshore oraz stanowi załącznik do wniosku o wydanie pozwolenia na budowę.
W lecie 2024 roku zakończyły się również dwuletnie pomiary wykonywane na obszarze przyszłej morskiej farmy wiatrowej Baltica 1 za pomocą specjalnej boi wyposażonej w sensory LiDAR (Light Detection and Ranging). Badania prowadzone przez firmę EOLOS Floating LiDAR Solutions obejmowały przede wszystkim prędkość i kierunek wiatru, ale także wysokość i długość fal, jak również wielu czynników pogodowych, jak temperatura, wilgotność, ciśnienie atmosferyczne i poziom zasolenia wody.

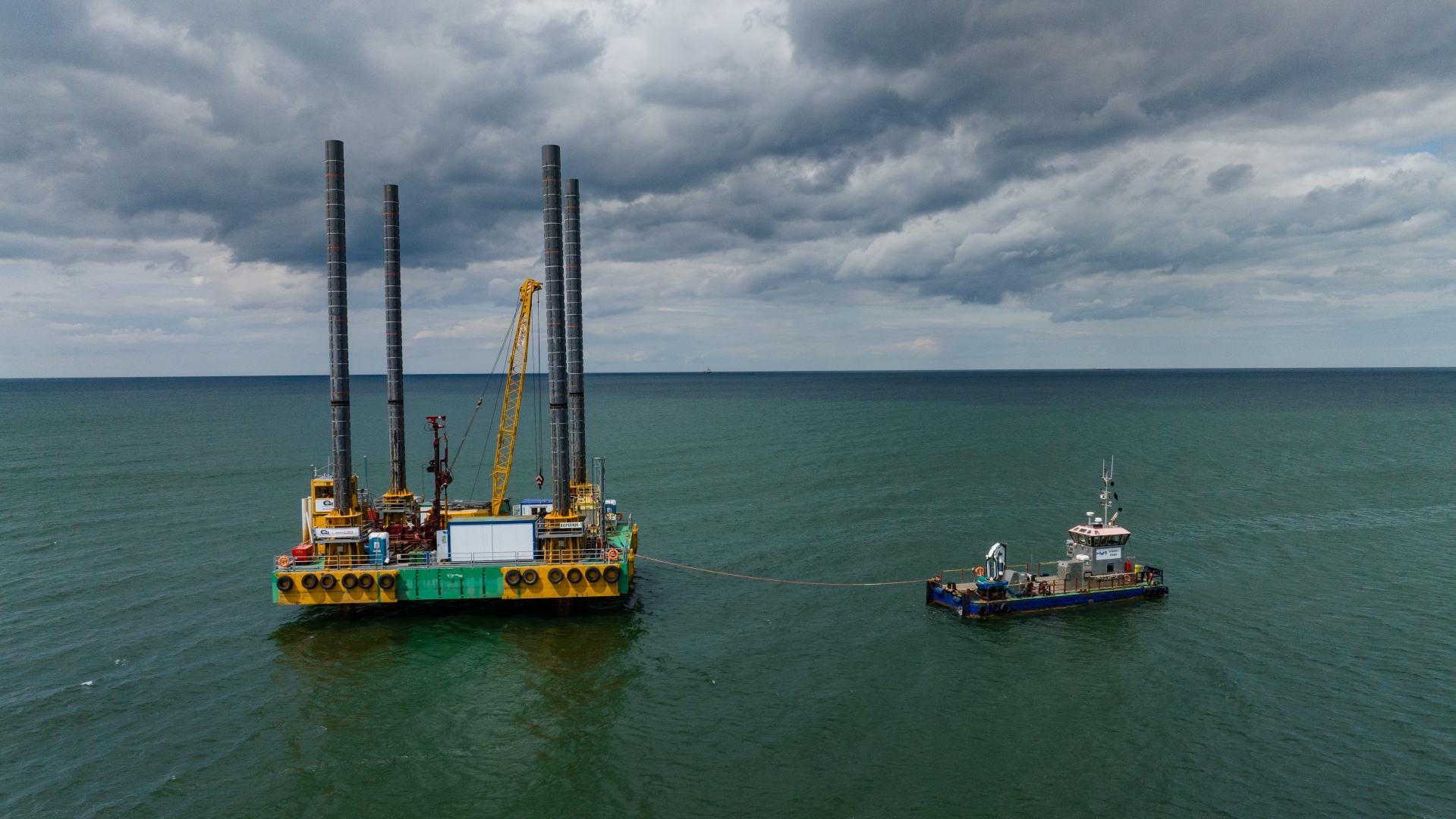

Trwa także kampania geotechniczna na morzu. Jej celem jest poznanie w szczegółach struktury dna morskiego w miejscu planowanej inwestycji. Wykonanie wstępnego etapu tych prac powierzono spółce Geoquip Marine. Jej eksperci wykonali odwierty i sondowania oraz badania sejsmiczne. Pobrano także próbki gruntu, które trafiły do analizy do specjalistycznego laboratorium. Wyniki wstępnej kampanii geotechnicznej zostaną przekazane irlandzkiej firmie Gavin and Doherty Geosolutions, która wykorzysta je do opracowania modelu podłoża i projektu koncepcyjnego fundamentów na potrzeby kolejnych etapów inwestycji. Jest to moment o tyle ważny, że ma wpływ na kluczowe decyzje projektowe – to, jak wygląda dno morskie w miejscu planowanej farmy wiatrowej, determinuje wykorzystanie konkretnych technologii i materiałów, to zaś ma wpływ na budżet projektu. Udział w kampanii mają także polskie firmy – konsorcjum Geofizyki Toruń, Geoprojektu Szczecin i Projmorsu zajmowało się badaniami geologicznymi i opracowaniem dokumentacji dla przewiertu z morza na ląd. Do badań na morzu posłużyła należąca do Geofizyki Toruń platforma samopodnośna Kopernik-1.
Równocześnie trwały
przygotowania na lądzie. Polska firma Geoteko podjęła się wykonania
badań podłoża gruntu na terenie budowy przyszłej lądowej stacji
transformatorowej oraz ławy kablowej. Wyniki tych pomiarów są niezbędne
do wykonania finalnego projektu technicznego przyłącza lądowego, które
posłuży do wyprowadzenia energii z morskich turbin wiatrowych na ląd.
W sierpniu poznaliśmy wykonawcę projektu koncepcyjnego morskiej farmy wiatrowej Baltica 1. Została nim firma Energoprojekt-Katowice. Stoi przed nią nie lada zadanie: wykonanie analiz elektrycznych, zwarciowych i harmonicznych, a także kosztowych i niezawodności. Ich wyniki posłużą do opracowania finalnych rozwiązań wyprowadzenia mocy z Baltiki 1.

Jednostka Geoquip Elena brała udział w kampanii geotechnicznej na potrzeby Baltiki 1; fot. ZielonaGospodarka.pl
W 2024 roku PGE
Baltica prowadziła także kilka projektów, które – choć bezpośrednio
związane są z rozwijanymi przez spółkę morskimi farmami wiatrowymi –
dotyczą całej branży morskiej. Jednym z nich jest budowa bazy
operacyjno-serwisowej w Porcie Ustka. Latem zakończone zostały prace
rozbiórkowe mające na celu usunięcie pozostałości dawnych przemysłowych
budynków, które znajdowały się na terenie nieruchomości. Ogłoszono także
przetargi na generalnego wykonawcę nowych budynków oraz na
nadzorującego proces budowy inżyniera kontraktu. PGE Baltica powierzyła
rolę inżyniera kontraktu firmie Sweco Polska. W styczniu 2025 roku na
finalizację czekał jeszcze przetarg na generalnego wykonawcę. Inwestycja
powstanie na terenach byłej przetwórni ryb „Korab”. W jej skład wejdą
budynki administracyjny i magazynowy, plac manewrowy oraz nabrzeże dla
jednostek CTV. To stąd transportowane będą na obszar morskiej farmy
wiatrowej załogi serwisowe zajmujące się bieżącą konserwacją wiatraków
podczas ich eksploatacji oraz realizowane będą mniejsze dostawy, np.
części zamiennych.
Choć wszyscy czekają na rozpoczęcie prac
instalacyjnych na morzu, to bardzo ważnym aspektem pozostaje
zabezpieczenie odpowiednio przygotowanego terenu na lądzie, gdzie
magazynowane będą elementy turbin, odbywać się będzie ich wstępny
montaż, skąd zabierać je będą statki, transportując je następnie na
obszar działań na Bałtyku. Taką bazę instalacyjną dla turbin Baltica 2

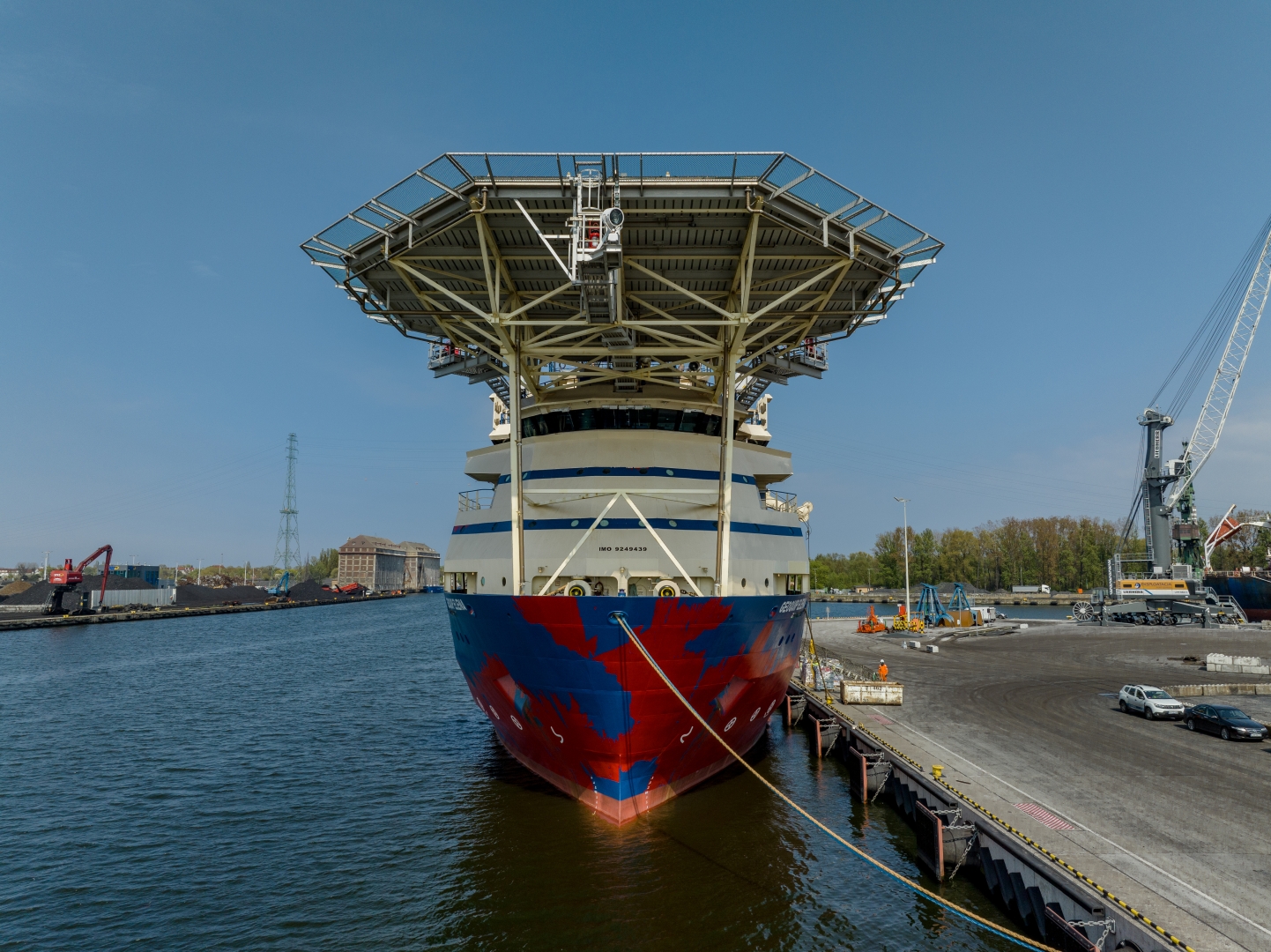

będzie miała w Gdańsku. We wrześniu PGE i Ørsted podpisały umowę ze spółką Istrana, zajmującą się budową terminalu T5 w gdańskim Baltic Hubie. Na jej mocy projekt Baltica 2 będzie dzierżawił powierzchnię portową, która powstanie w wyniku rozbudowy portu
o terminal T5. Warto dodać, że T5 został zaprojektowany z myślą o
pełnieniu takiej funkcji, co oznacza, że po ukończeniu będzie jednym z
najnowocześniejszych i najbardziej praktycznych terminali do obsługi
statków pracujących przy instalacjach offshore.
Umowa
dzierżawy obowiązywać będzie od momentu zakończenia plac budowlanych
(zgodnie z harmonogramem ma to nastąpić w ostatnim kwartale 2026 roku)
do końca 2028 roku. Projekt Baltica 2, będący własnością PGE i Ørsted
dysponować będzie terminalem o powierzchni 21,3 ha, z dużą przestrzenią
placów o podwyższonej nośności na potrzeby dużych i ciężkich elementów
turbin wiatrowych. Nabrzeże w terminalu pozwoli na jednoczesną kilku
jednostek – dostępne będą dwa stanowiska dla statków instalacyjnych typu
jack-up, nabrzeże rozładunkowe, rampa ro-ro.
W 2024 roku PGE Baltica podjęła się także znalezienia odpowiedniego doradcy technicznego dla wszystkich swoich inicjatyw offshore. Została nim doświadczona w branży firma Ramboll. Jej zadaniem będzie doradztwo podczas rozwoju, budowy oraz eksploatacji farm. Umowa została podpisana na 4 lata. Spółka dokonała także wyboru doradcy technicznego dla projektów portowych. Zostało nim gdańskie Biuro Projektów Budownictwa Morskiego Projmors.

Energetyka, OZE
wizytówki: 153
Gospodarka odpadami, Recykling
wizytówki: 109
Ekologia, Ochrona środowiska
wizytówki: 69
E-transport, E-logistyka, E-mobilność
wizytówki: 15
EkoDom, EkoBudownictwo
wizytówki: 36
EkoRolnictwo, BioŻywność
wizytówki: 10
Prawo, Administracja, Konsulting
wizytówki: 7
9
Wodór blisko morza. Orlen otwiera stację H2 w Gdyni
Fotowoltaika jest najbardziej opłacalna z magazynem energii lub pompą ciepła [EKSPERT]
W Europie jest coraz goręcej. Nowy raport nie pozostawia wątpliwości
5 czerwca – Światowy Dzień Środowiska: zielona rewolucja w produkcji leków. Polskie badania mogą ograniczyć toksyczne odpady
Jest nowa deregulacja w energetyce. Ucieszą się konsumenci i ciepłownictwo
Chińskie samochody elektryczne podbijają świat. Pierwsza fabryka w UE i eksport do Kanady
R.Power pozyskuje największe w Polsce finansowanie project finance dla projektu magazynowania energii BESS Jedwabno
7
Tak powstaje farma wiatrowa Annopol [GALERIA]
Minister klimatu: od początku roku w polskich lasach wybuchło niemal 4 tys. pożarów lasów
MF: kaucja z butelek może zostać objęta podatkiem dochodowym
Fale upałów w Europie wcale nie sprzyjają OZE. Generują problemy techniczne i ekonomiczne
Kaucja na widelcu. Polacy widzą w niej ratunek dla przyrody, ale diabeł tkwi w szczegółach
Automatyka obniży rachunki? Ogrzewanie nawet o 30%
Plastik z recyklingu może być groźny dla zdrowia. Lepiej postawić na biotworzywa
W 2025 roku zmalał obszar strawiony przez pożary, a paliło się głównie u bogatszych
Duński przewoźnik wciela do floty kontenerowiec z napędem na metanol. Oto Tema Maersk
Ograniczenie emisji metanu może spowolnić odbudowę warstwy ozonowej
Enea i Greenvolt sfinalizowały kolejną transakcję, tym razem dotyczącą Farmy Wiatrowej Nowe Miasto Lubawskie
GAZ-SYSTEM istotnie obniża koszty przesyłu gazu i upraszcza dostęp do systemu
Handel obawia się systemu kaucyjnego dla szklanych butelek. Ostrzega przed paraliżem sklepów
Tak powstaje farma wiatrowa Annopol [GALERIA]
Stoen Operator podpisał nową umowę na dotację wspierającą rozwój infrastruktury elektromobilności
Morskie farmy wiatrowe pod specjalnym nadzorem. Offshore wind nowym frontem bezpieczeństwa państwa
Łukasiewicz i Amentum opracują technologie dla energetyki jądrowej, przemysłu i bezpieczeństwa
Wodór z głębi ziemi może być tańszy
Jeszcze więcej korzyści dla klientów Energi Obrotu w aplikacji ORLEN VITAY
| Ropa brent | 95.14 $ | baryłka | -2,83% | 05.06.2026 09:05 |
| Cyna | 57105 $ | tona | -0,64% | 05.06.2026 09:05 |
| Cynk | 3624.25 $ | tona | 0,37% | 05.06.2026 09:05 |
| Aluminium | 3796.75 $ | tona | -1,50% | 05.06.2026 09:05 |
| Pallad | 1328 $ | uncja | 0,91% | 05.06.2026 09:05 |
| Platyna | 1898.5 $ | uncja | 1,96% | 05.06.2026 09:05 |
| Srebro | 74.12 $ | uncja | 1,58% | 05.06.2026 09:05 |
| Złoto | 4502.25 $ | uncja | 0,89% | 05.06.2026 09:05 |
